[off] 27.11.2024
Нет, дякую за роз'яснення.

[off] 27.11.2024
матеріалами та обладнанням одного суб'єкта господарювання (тобто Замовник і Підрядник - одна юридична особа) і підстав виокремлювати матеріали немає.

[off] 27.11.2024
форми КБ-2в та довідки про вартість не включається, а передається підряднику за окремим актом. Раніше була форма М-15а. У випадку виконання робіт господарським способом роботи виконуються силами та

[off] 27.11.2024
Відображати в актах давальницьку сировину та матеріали можливо лише при виконанні підрядних робіт шляхом проставляння позначки "поставка Замовника" у вартості матеріалу. Обладнання Замовника до

[off] 27.11.2024
Ксима, при будь-якому виді виконання робіт КБ-2в не є підставою для списання матеріалів та обладнання. Підставою для бухгалтерського обліку є звіт відповідальної особи (виконроба, майстра).

ИCC
Інформаційно-довідкова система Зодчий
Нормативна база
ГНч ГНч
ДСТУ ДСТУ
ЕНиР ЕНиР
РЭСН РЭСН
РЭСНмо РЭСНмо
РЭСНр РЭСНр
Реставрация Реставрация
Минпром Минпром
СцнПРдС СцнПРдС
Пусконаладка Пусконаладка
Прейскурант 260543Е Прейскурант 260543Е




[On-Line консультация]
Сергій - Як вивисти в АВК розгорнутий розрахунок №1 Заробітня плата та інші супутні витрати? для податкової
Мария - Доброго дня. Хтось може підказати середньомісячну тривалість робочого часу з 10.11.24 року?
Артем - Доборого дня. підскажіть. державна установа, ремонт на 4му поверсі, як врахувати підіймання матеріалів на 4й поверх робочими?
Перегляд теми
» Питання та відповіді » Консультации
Тут был(и) 1 Гостей
 Роздрукувати тему
Подсчет объемов работ. Площадь облицовки
pancher
Коллеги, есть интересный вопрос, касающийся определения объемов.
В тех.части сборников на отделочные работы очень кратко сказано "объем определяется по площади облицовки".
1. Если у нас плитка положена выше уровня подвесного потолка, чтобы не было зазоров между стеной и пристенным уголком подвесного потолка (кратно плитке, чтобы не резать плитку на 20 мм за подвесным потолком).
2. Шпаклевка и покраска аналогично, выше подвесного потолка на 100-150 мм, т.к. сначала отделку стен проводили, потом отбивка уровня под подвесной потолок.
Это два небольших примера.
В итоге: считаем объем работ, на который заказчику не нужен или же выкидываем из объемов? Интересует нормативный документ.










www.tehnadzor.kiev.ua
Оценить сообщение

Valentin
Нормативный документ один -Договор Подряда!
Не захочет Заказчик видеть под потолком плитку -вы готь гопки скачите -никакие нормативки не помогут, если не смогли договориться заранее - до подписания Договора Подряда.

Пройдитесь под ручку, зафиксируйте что чего и сколько, пожмите руки, скрепите печатью - и на здоровье работайте.
Другого норматива не существует.

53
Оценить сообщение

Y
Закрывать объёмы нужно по окончанию определёного вида работ. Положили плитку и сразу на подпись акт, проблем тогда будет меньше.Smile
Оценить сообщение
  x 1

pancher

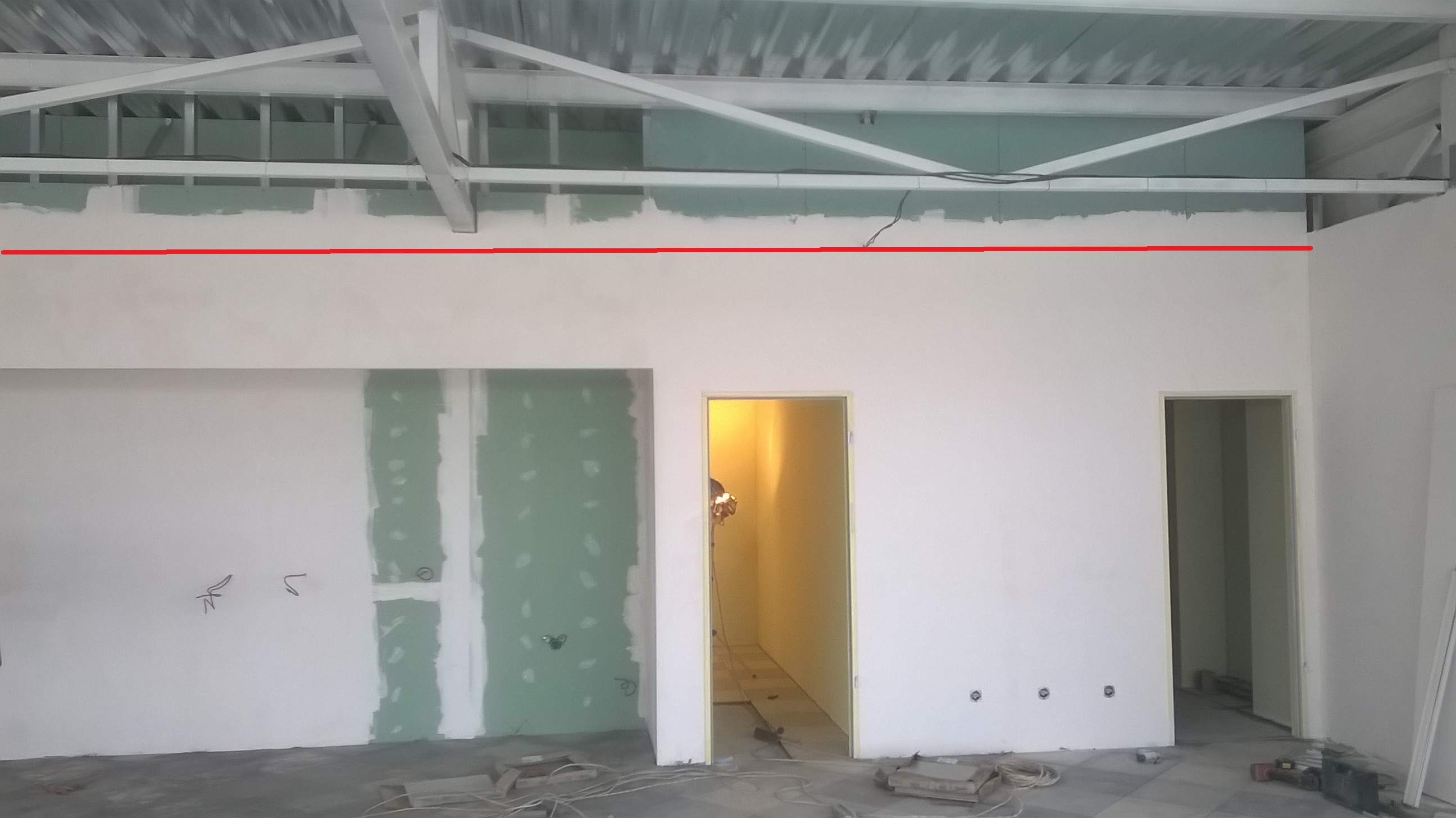

Все что выше красной линии на 100-150 мм это в АКТ или мимо (шпаклевка и покраска)? Договор составляли те, кто к стройке имеет косвенное отношение.
pancher приєднав зображення:

[849.97]










www.tehnadzor.kiev.ua
Оценить сообщение

Y
Я бы добавил в Акт. Работы были выполнены, были, в чём проблемы пускай заказчик платит. Единствено что рабочии могли зделать чуть меньше ну 50 мм (отбить шнурком всё) они что не знали что будет потолок ? Как вариан склонять заказчика на золотую серединку 75 мм.
Удачи.
Оценить сообщение

ksilit
у нас была ситуация наоборот, указали полный объем, от пола до потолка.а по факту было только сантиметра на 3 выше пристенного уголка для армстронга. мы плиты подымали и проверяли. лишнее сняли с объема.
Оценить сообщение

Илончик
Всем доброго.Коллеги, подскажите,демонтаж Армстронга -профиль+ плиты,как лучше расценить.По Е сборнику с коэффициентом?Брать отдельно каркас,отдельно плиты?Бюджет, экспертиза и т.п.
Оценить сообщение

ksilit
ен15-76-1(2) с коэф. на демонтаж
Оценить сообщение

raczenka
В демонтаже самое главное - это понимать, как вы будете демонтировать с сохранением материалов или без.
Оценить сообщение

Илончик
У нас планируется купить все новое,а старое,хотя и очень еще новое,выбросить.но это же бюждет поэтому как лучше оформить тогда?
Оценить сообщение

Вит
ен15-76-1(2) с коэф. 0,3 на демонтаж










"... Недоброе таится в мужчинах избегающих вина, игр, общества прелестных женщин, застольной беседы. Такие люди или тяжело больны, или втайне ненавидят окружающих."
Мессир Воланд
Оценить сообщение

Илончик
Вит, спасибо!!!.А почему 0,3? я о,7 поставила
Оценить сообщение

ksilit
0,7 Вам попросту не пропустят, там не так уж тяжело разобрать потолок.
Оценить сообщение

Илончик
ksilit Спасибо)
Оценить сообщение

Илончик
prepod написал(а):
О,3-0,4 самое оно. Смотрите техкарты по потолкам.


Пожалуйста, если нетрудно, где можно это посмотреть?в техчасти не нашла,а техкарты только на монтаж
Оценить сообщение

Илончик
prepod написал(а):
Звоните, я до 22:00 не сплю, с радостью отвечу.


Я бы с радостью,у меня сегодня как раз телефон в маршрутке украли...
Оценить сообщение

Илончик
prepod написал(а):
Ну, тогда, как получится. Писать долго.53

Спасибо Вам,Алексей )) Я подожду, а то запара и все в кучу+ теллефон, выхода нет
Оценить сообщение

Илончик
Скачала пару тех.карт читаю,но там ничего не нашла.
Оценить сообщение

Илончик
Читаю дальше)) мне завтра смету сдавать ,ночь впереди )
Оценить сообщение

Вит
Илончик написал(а):
Вит, спасибо!!!.А почему 0,3? я о,7 поставила

0,7 применяется когда вы демонтируете с сохранением годных материалов, 0,3 - без сохранения










"... Недоброе таится в мужчинах избегающих вина, игр, общества прелестных женщин, застольной беседы. Такие люди или тяжело больны, или втайне ненавидят окружающих."
Мессир Воланд
Оценить сообщение

Перейти на Форум:

Подобные темы
Теми Форум Відповідей Останні повідомлення
Расчет трудоемкости работ по ремонту оборудования Перші кроки 2 April 06 2007 14:50
Порядок получения разрешения на начало работ Перші кроки 3 May 22 2007 09:09
Относительная стоимость пректных работ Проектные работы 3 July 05 2007 14:03
объемы работ Перші кроки 4 September 25 2007 13:48
подсчет материала при строительстве коттеджа Перші кроки 2 October 02 2007 10:52
Акты выполненых работ Перші кроки 5 October 12 2007 09:38
Журнал бетонных работ Прочие вопросы 1 November 06 2007 15:27
Как правильно составляется Акт выполненных работ? Перші кроки 9 December 14 2007 10:59
Замена расценок в акте выполненных работ Прочие вопросы 15 December 21 2007 12:10
Акт выполненных работ Перші кроки 9 March 08 2008 17:59
Авторизація
Логін

Пароль



Забули пароль?

 ВІДНОВИТИ
Навігація
bullet.gif Статті
bullet.gif Правила сайту
bullet.gif Зворотній зв'язок
Кошторисні програми
bullet.gif Замовити кошторис
bullet.gif C=>C=>C=>С
Різне
bullet.gif Увага!!! Курси!
bullet.gif Новини
bullet.gif Архів новин
Зараз на сайті
bullet.gif Гостей: 62

bullet.gif Користувачів: 0

bullet.gif Всього користувачів: 25,412
bullet.gif Новий користувач: kabash7

Подивитись >>>
